7月19日晚接集团紧急通知后,我司党委高度重视,及时响应号召,于7月20日早上迅速集结公司员工赶赴广州市国际健康驿站项目工地,迅速开展工作。
广州市国际健康驿站是全国第一个拥有5000间客房的国际健康驿站,位于白云区钟落潭镇105国道广从公路段以南,用地面积25.78万平方米。此次二公司承接了A2-3、B1-1、B1-3、B2-3、B3-3五个区域,主要工作是绑扎钢筋、安装模板,为后续注入混凝土等工作做好准备。
一、协调分工促进度
此次任务需要抽调的人员众多,但二公司全体一线工作人员协调配合。管理人员分配工作任务,划分几个班组轮流上岗,并带队前往工地指导工作;土坡上尘土飞扬,管理人员喊着“注意安全”“对接模板”等指令,同时引导挖掘机运输材料。
后勤保障人员在项目工地上搭建帐篷,供工人休息吃饭;提供反光衣、安全帽等物资,保障工人的安全;工人数量最多达180人,吃饭和住宿都是大问题,后勤保障人员不停地打电话联系附近酒店,安排用餐、住宿事宜;有些工人居住的地方相对较远,就租用汽车接送工人下班。

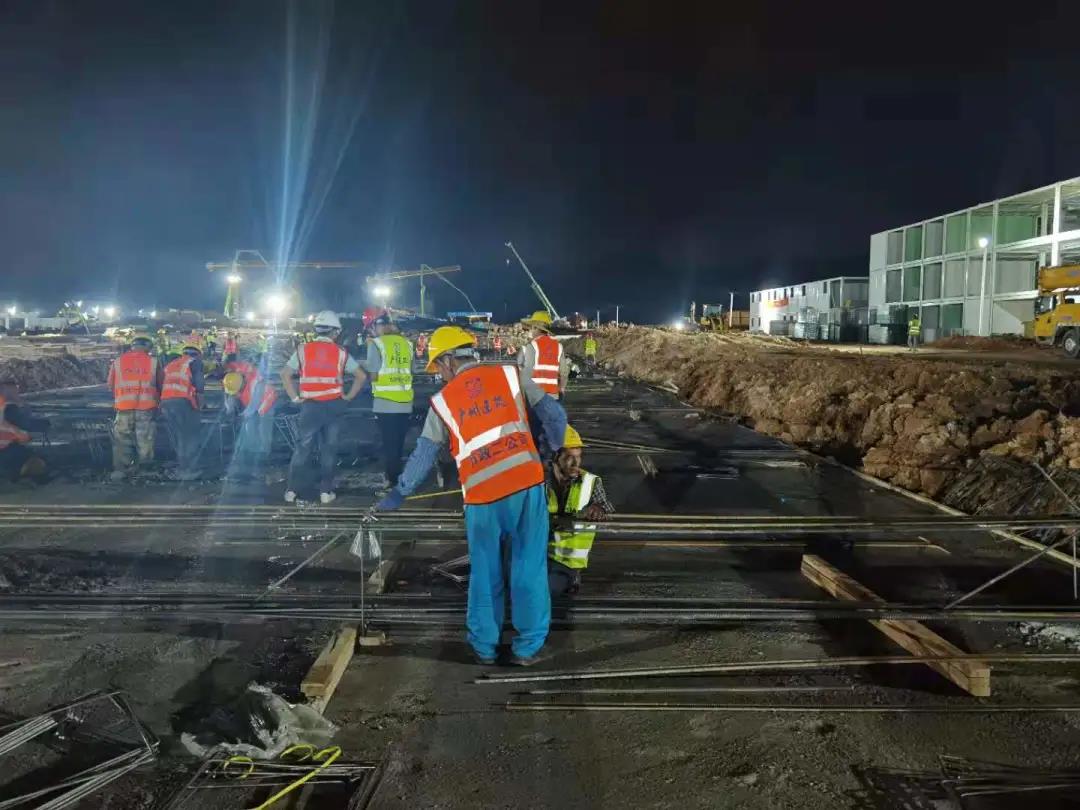

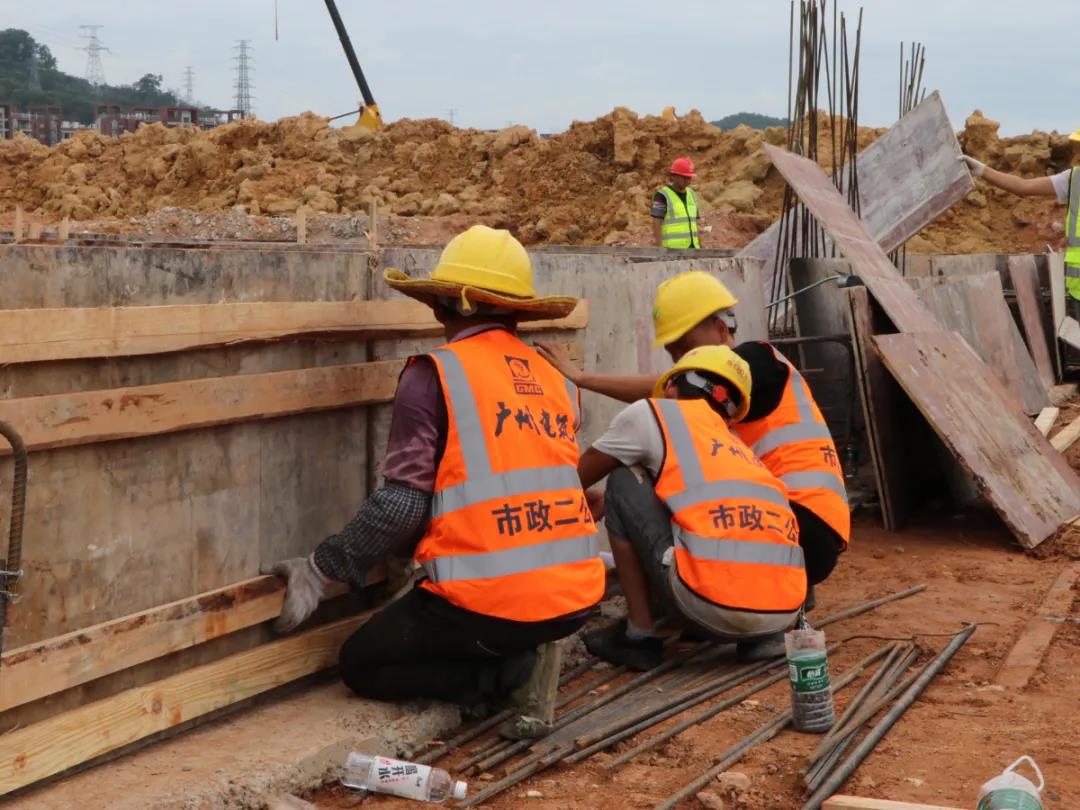

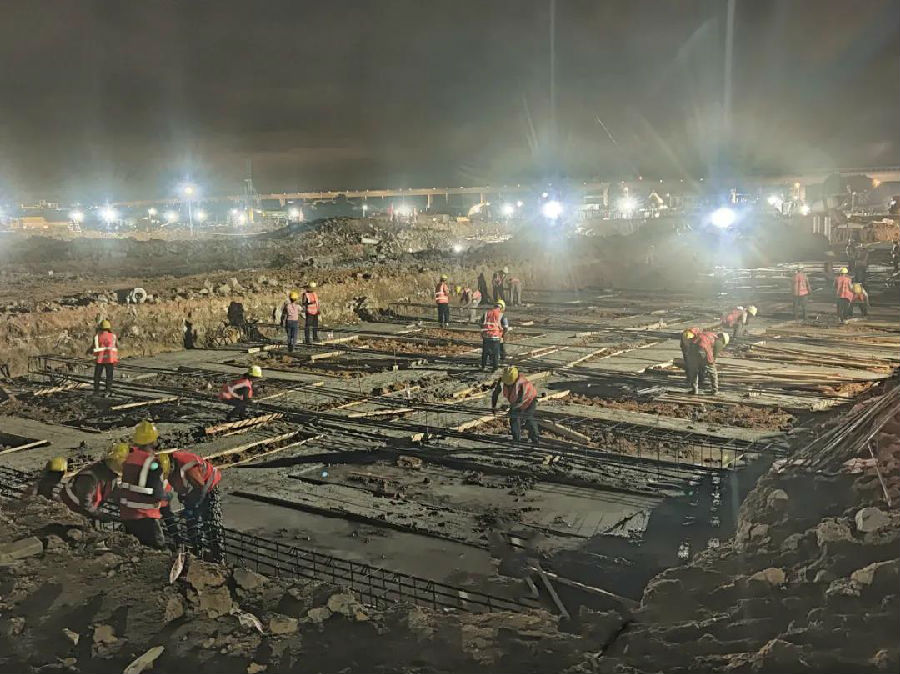

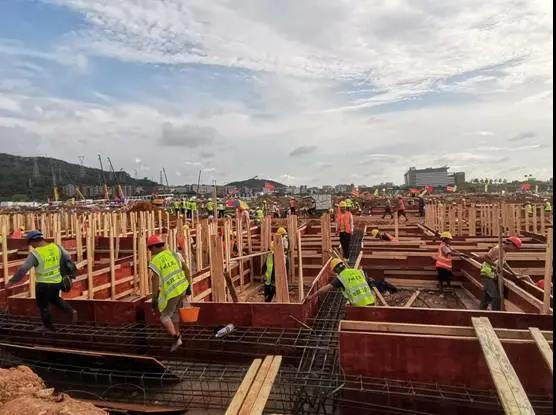

工人们分工合作,有的负责锯木板,有的搬运模板,有的拿着锤子、电锯等工具加固模板。晚上工地灯火通明,为了加快工程进度,工人们连续三天轮班通宵干活,争分夺秒地进行作业。
二、安全教育保稳定
每次开工前,管理人员分发安全帽、反光衣,准备雨衣以防下雨,并对工人们进行安全教育:一是做好安全防护工作,进入工地后注意周边环境,确保人身安全;二是在使用机电设备时,小心防护;三是身体不适应及时主动报告,寻求帮助;四是鼓励工人们撸起袖子加油干。
三、争分夺秒赶工期
情况紧,任务急,且下着雨,情况并不乐观,但工期一刻不能停,白天顶着烈日,晚上开着夜灯,来自各分公司的工作人员并肩作战,马不停蹄地进行着作业。
第一天(7月20日):管理人员20人,施工人数约90人,移交B2-3地块,完成B3-3的模板安装作业。
第二天(7月21日):管理人员20人,施工人数已达140人,剩下B1-1、B1-3两个工区的工作,工程进度已过半。
第三天(7月22日):管理人员16人,施工人数180人,凌晨12时全部工作任务完成,凌晨1时工完料清。
四、党旗飘扬领方向

在工地上,鲜艳的党旗随风飘扬,指引着前进的方向;市政二公司多彩的刀旗插遍项目,营造着浓烈的工作氛围。工作人员纷纷表示:作为市政人,必定召之即来,全力以赴,做出“市政速度”,再苦再累也要上,把项目做好就是我们最大的底气。
五、领导指挥扬斗志
面对紧张的工程安排,赵书记于21日晚11点参加集团召开的项目推进协调会议,会后就施工过程的重难点问题进行了指导,要求管理人员合理安排项目任务,严把安全关、质量关,做好后勤保障工作;鼓励一线工人鼓足干劲,确保施工进度,全力以赴推进项目任务完成。
蒋书记每日前往工地,在各个承接区域上来回查看项目进展情况,对工程进度和工期计划进行详细了解,叮嘱管理人员切实做好安全防护,与工人们共坚守、同进退。
六、齐心协力定成功
连续几天,时而阴雨时而暴晒,高强度作业使得工作人员疲惫不堪,但他们的热情不减。在工地上,木工锯木声、敲钉子声,模板的碰撞声,管理人员的指挥声,混凝土搅拌车的运行声,各种声音交杂在一起,形成了工地独特的“交响乐”。
打地基是建楼房的第一步,也是最重要的环节之一,项目建设需要各方人员的努力与坚持。在公司领导班子的带领下,在全体同事的努力下,克服了停电、缺料等重重困难。7月20日-22日,我司共派出人员约120人次,累计工时72小时,购买清凉饮料12箱,以供工人们消暑解渴。经过三天三夜的奋战,工作人员不辱使命,于7月22日晚凌晨12点顺利完成了指定区域的全部任务,为此次支援活动画上圆满的句号。
